Le DG de l’Autorité de régulation du secteur de l’électricité (ARE), Sandrine MUBENGA, a effectué une descente dans la partie Ouest de la capitale, jeudi 1er juin 2023, pour s’enquérir de l’avancement des travaux de construction du poste 220 Kilovolts de Kinsuka, dans la commune de Ngaliema.
Mandaté par le Président de la République, Félix-Antoine TSHISEKEDI, pour s’enquérir du niveau de réalisation des travaux, sa visite intervient à un mois de la tenue à Kinshasa de l’Assemblée générale du Réseau francophone des régulateurs de l’énergie, RégulaE.Fr en sigle, prévue du 11 au 14 juillet 2021. « En notre rôle de régulateur, le chef de l’Etat m’a mandaté pour voir l’avancement de ces travaux parce qu’en plus de cela nous avons une manifestation du 11 au 14 juillet 2023 où nous allons recevoir les représentants des 32 pays francophones qui viendront parler de la régulation. Et pour montrer la vitrine de la RDC nous allons leur faire visiter le poste de Kinsuka », a déclaré le DG de l’ARE.
Ambitieux projet de 351 millions de dollars, exécuté par la SNEL en partenariat avecSHANGAI ELECTRIC, la conception du poste de Kinsuka est à 100 % réalisée, ses travaux de fourniture exécutés à 90 %, et l’avancement deses travaux estimé à 70 %.
Admettant que le travail abattu est une réalité, Professeur Sandrine MUBENGA affirme que l’électrification de la RDC est du concret. « Je suis contente de l’Etat d’avancement des travaux au niveau du poste, au niveau du système et des sous-stations. Mais au niveau de la distribution, il y a des efforts à faire car il y a eu un petit retard dû à plusieurs facteurs », indique-t-elle en tempérant.

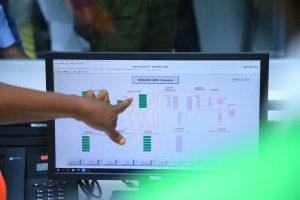

La visite du DG de l’ARE et sa délégation s’est en effet déroulée en deux étapes. Premièrement, M. HUANG WUZHONG, Directeur du projet travaillant pour SHANGAI ELECTRIC, lui a expliqué les avancées réalisées ainsi que les difficultés rencontrées. En second lieu, la patronne de l’ARE a palpé du doigt la réalité du poste, en compagnie deux cadres de la Société nationale d’électricité, à savoir Célestin KALUBI LUKUSA et Mme Théthé LUKUSA NONYABO, respectivement Superviseur du projet et Directeur de Transport à la SNEL – des explications techniques lui ont également été fournies.
Un ouvrage qui vient améliorer la desserte en électricité
Une fois fini, le poste de Kinsuka pourra faire bénéficier à 2 millions de personnes de l’énergie électrique à Kinshasa. Le besoin en consommation de ville est d’environs 1200 MW, mais la puissance disponible est estimée 50 %, d’où les 150 MW venant de Zongo vont augmenter la puissance.« Le besoin en électricité dans la ville de Kinshasa s’élève à +– 1200 Mégawatts. Le déficit varie entre 500 et 600 MW. Donc, en ajoutant les 150 MW de Zongo II, cela va soulager la population », a indiqué Docteur Sandrine MUBENGA.
D’après M. Kalubi, le poste de Kinsuka a été construit dans le cadre du développement de la capitale qui n’avait que 500 mille habitants dans le temps et qui en a aujourd’hui plus de 10 millions – mais aussi dans le souci de bien servir la population en énergie électrique. A l’en croire, la plupart des postes sont dans la partie Est de la capitale et il fallait un pour l’Ouest. « Dans le plan directeur de la SNEL, on avait prévu que jusqu’en 2015 on devait avoir un poste vers l’Ouest, c’était ce poste ici de Kinsuka », a-t-il indiqué.
Un projet avec plusieurs embranchements
Ce projet dont les études datent de 2013, avait été lancé le 27 juillet 2021 par le président de la République et il était prévu qu’ils se termine deux ans après, soit en juillet 2023. La partie distribution c’est-à-dire la connexion à chaque ménage dont plus de 42 000 compteurs prépayés doivent être connectés, a connu un léger retard, ce qui fait que l’achèvement de la partie ‘’distribution’’ est prévue en mars 2024.
Le superviseur du projet, Célestin KALUBI LUKUSA justifie le retard enregistré par quelques contraintes connues au niveau de la Chine et aussi à d’autres liées à l’acquisition des lopins de terre. « Il y a ici plusieurs projets. Vous avez le poste de 220 KV qui lui est presque fini. Vous avez aussi le réseau de distribution avec les 6 feeders il y a la connexion au dernier kilomètre, pour connecter le câble jusqu’aux compteurs électriques de chaque maison », a expliqué Docteur SandrineMUBENGA. Au-delà du poste Kinsuka, la délégation de l’ARE, celle de la SNEL et de SHANGAÏ ELECTRIC se ont continué vers la sous-station de Kinsuka, d’une tension de 30 KV, qui est aussi en réhabilitation.
COMMUNICATION/ARE
